瀝青工程全攻略:掌握5大工法、6個施工步驟與維護常見問題

瀝青工程的施工品質與路面耐用度息息相關。本文解析5大常見工法與標準施工流程,且針對業主最關心的瀝青鋪設價格,整理出4大計價因素,並解答5大瀝青工程常見問題。文末也推薦專業瀝青廠,為您提供最佳方案!
目錄:
一、解析瀝青工程:材料定義、工法類型與多元應用場域一次了解
瀝青工程之所以被廣泛用在各類道路與鋪面建設,不僅因施工效率高,更在於其可同時解決承重、排水與耐久性等多重工程需求。透過不同施工溫度與工法設計,瀝青鋪面能依照交通量與使用情境靈活調整。
以下帶您掌握其材料特性與工法差異,有助於在工程規劃時兼顧使用年限、施工效率與整體成本效益。
(一)瀝青工程(柏油工程)是什麼?
道路鋪面長期承受車輛反覆碾壓、推擠,以及雨水淋洗與沖刷。若僅使用碎石或砂石,因缺乏黏結力,結構容易鬆散,進而出現坑洞或破損,因此需要具備黏結性與彈性的鋪面材料。
瀝青工程(Asphalt Engineering)以「瀝青混凝土」為核心,將瀝青作為膠結劑,與碎石、砂及礦粉混合後,鋪設於整備完成的路基上,再透過滾壓形成兼具抗壓、防水與韌性的路面結構。
瀝青具備熱塑性特性,加熱時黏度降低,能均勻包覆骨材;冷卻後則恢復強度與黏結力,使鋪面在承載車輛荷載時,能透過彈性變形分散應力,進而降低裂縫生成與水害滲入的風險。
在鋪柏油工程中,會依道路交通量與載重需求調整瀝青含量與骨材配比,確保鋪面耐久性。由於施工效率高,鋪設後冷卻即可通車,因此瀝青工程廣泛應用於新建道路及維護修補,不僅兼顧成本效益,也提升行車安全與使用舒適度。
(二)常見瀝青工程類型:掌握 5 大工法與應用
🌟熱拌瀝青混凝土(HMA)
最常見的重載道路鋪面材料,施工時需將瀝青與骨材加熱至約 135~160°C(通常 150°C 以上)充分拌合。高溫能降低瀝青黏度,使骨材均勻包覆,冷卻後形成高強度且穩定的路面結構。熱拌瀝青適合高速公路、主幹道等高車流、高載重路段,具備卓越的抗壓與抗車轍能力(即路面在長期車輛反覆碾壓下,抵抗產生凹陷變形的能力),是長期耐用道路的首選工法。
🌟溫拌瀝青混凝土(WMA)
在施工溫度上做了調整,透過添加劑或發泡技術,將拌合溫度降至約 95~125°C。低溫施工不僅減少能源消耗與碳排放,也降低施工現場的煙霧與氣味,同時仍能維持與熱拌瀝青相近的強度與耐久性。溫拌瀝青適合長距離運輸材料、隧道工程或對環境要求高的都市道路,近年已成為永續工程的主流趨勢。
🌟冷拌瀝青混凝土(CMA)
最大優勢在於施工簡便,僅需常溫 25~60°C 即可操作,不需加熱設備。施工門檻低、對設備依賴度較低,且操作彈性高,特別適合小面積坑洞修補、低交通量道路或臨時維修工程。由於可快速施工並立即恢復道路功能,冷拌瀝青廣泛應用於社區道路或緊急維護,不過耐用性較低。
🌟乳化瀝青封層
一種預防性養護工法,將乳化瀝青噴塗於既有路面,待水分蒸發後形成薄膜,能有效防水、防止氧化老化,延緩路面劣化。相較於全面重鋪,乳化瀝青封層成本較低,能在有限預算下延長道路壽命,因此廣泛用於道路養護與保護性翻修工程。
🌟再生瀝青綠色工法(RAP)
將舊有瀝青路面回收再利用,透過重新拌合與活化,再鋪設成新的路面。舊瀝青仍保有部分黏結能力,經再生技術可延續其結構功能,不僅降低材料成本,也減少廢棄物產生。這種綠色工法符合環境永續與 ESG 原則,近年在道路修復與新建工程中越來越受到青睞。
(三)瀝青工程應用場域:公共建設到民生場域皆能精準布局
瀝青工程具高度設計彈性,能依不同場域需求調整結構與施工方式,兼顧耐用度與安全性。在公共交通與基礎建設方面,例如城市道路、高速公路、國道或機場跑道,通常會採多層鋪設(底層、基層、面層),透過多層結構將車輛荷載逐層分散,降低單一層受力集中,減少局部壓力集中,提升整體耐用度,也更能抵抗車轍和長期磨損。
在工業與物流區域,如工廠道路、物流中心卸貨區或重車停放區,路面需要承受高頻率重載和局部壓力,因此會加強基底承載力並增加鋪面厚度,避免沉陷或龜裂,確保長期穩定使用。
對於社區與民生用途,例如社區巷道、住宅車道、學校操場甚至屋頂防水層,設計重點則是坡度和排水,避免積水與滑倒風險,同時兼顧日常使用的舒適性與便利性。
立即聯繫永䥶工業,保障道路施工品質

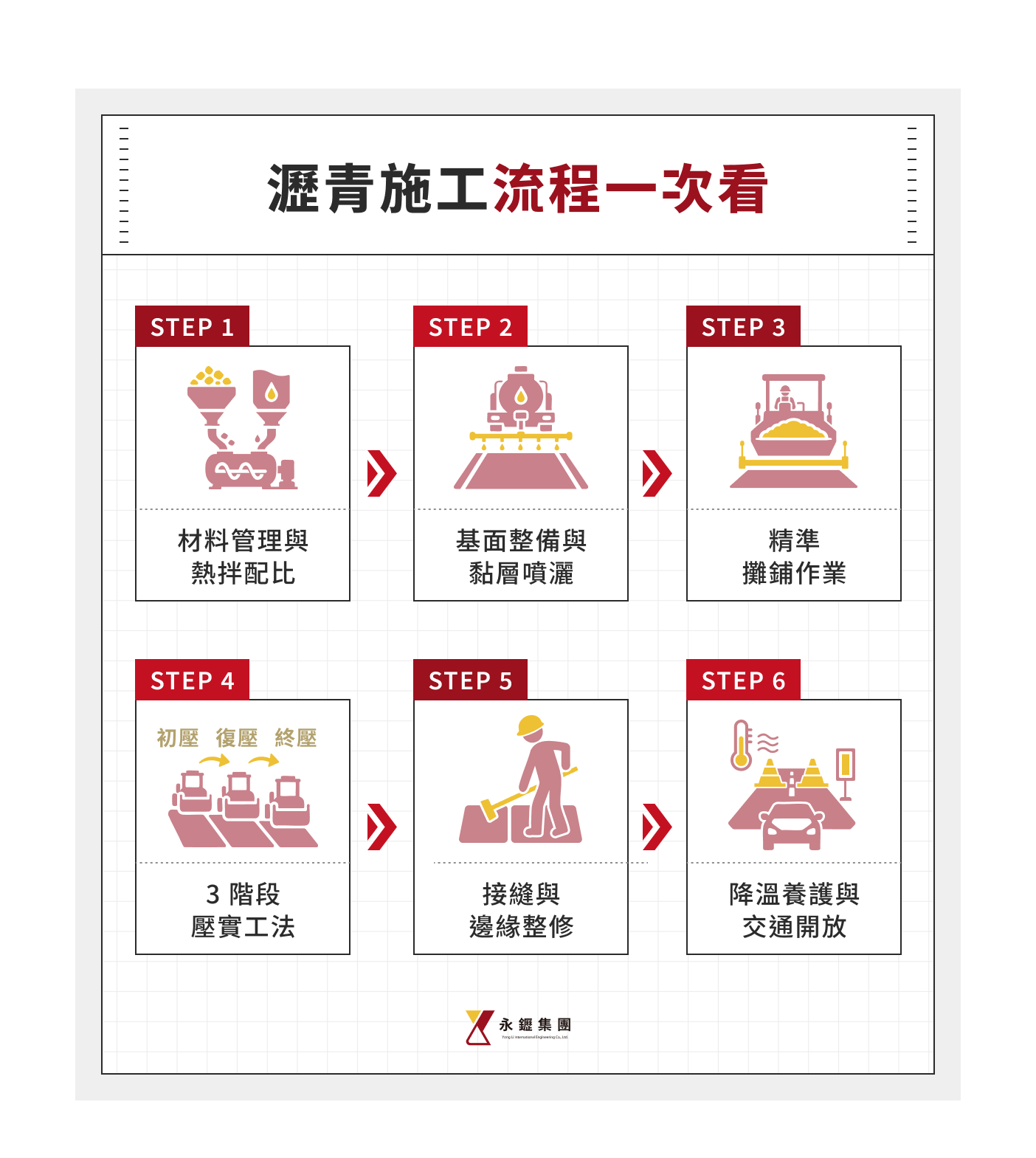

二、標準瀝青施工流程:6 大步驟成就平整耐用路面!
瀝青路面的耐用與平整,依賴完整且精細的施工流程,而非單純將材料鋪設於路面。以永䥶工業流程為例,從材料管理與熱拌配比確保骨架結構,到基面整備與黏層噴灑建立層間結合,再到精準攤鋪控制厚度與溫度、三階段壓實提升密實度、接縫與邊緣整修防止滲水破壞,最後進行降溫養護並開放交通。
6 大步驟環環相扣,確保路面平整、承載力強,並具備長期耐用性。
步驟 1:材料管理與熱拌配比
對碎石進行分級與精準計量,確保骨架粒料均勻且比例符合設計。高溫充分拌合骨材與瀝青,保持黏彈性與穩定性,運抵現場即可直接鋪設。
步驟 2:基面整備與黏層噴灑
清理舊路基碎屑與灰塵,防止新舖層推擠、滑移或剝離。均勻噴灑乳化瀝青(Tack Coat),建立層間黏結橋樑,提升路面整體強度與耐久性。
步驟 3:精準攤鋪作業
使用鋪裝機依設計厚度穩定攤鋪瀝青,並持續監控速度與材料溫度。確保路面平整、厚度均勻,避免波浪或不均現象,為後續壓實奠定基礎。
步驟 4:3 階段壓實工法
初壓用於固定路面輪廓並定型;復壓透過膠輪揉輾加強內部密實度,終壓則整平表面並消除壓痕。3 階段壓實可逐步排除孔隙空氣,提升材料密實度,避免日後因孔隙滲水而產生剝離或破壞。
步驟 5:接縫與邊緣整修
加強施工縫、路緣及人孔蓋邊界,防止水分滲入造成掏空或破壞。精細修整邊坡與側溝,確保各區塊平順銜接並維持排水效率。
步驟 6:降溫養護與交通開放
設置交通管制區並監控路面溫度,待降至 50~60°C 並恢復足夠剛性後,方可開放通行。這段養護期能避免車轍與永久壓痕,確保路面平整耐用。
三、瀝青鋪設價格全攻略:掌握影響成本因素與價格範圍
瀝青鋪設的費用並不是固定數字,而會因施工面積、鋪設厚度、材料等級、施工班次及地理位置而有所不同。厚度越深,材料用量和施工工時就越多;面積越大,單位成本通常可以分攤得越低。此外,夜間施工或遠距離運輸等特殊要求也會增加費用。
了解這些影響因素,並透過前期規劃與專業評估,可在確保施工品質的前提下有效控制預算。
(一)影響瀝青施工價格的 4 大因素
- 施工面積與規模:瀝青工程有明顯的規模效應,大面積施工時,機具與人工成本可以分攤,單位費用相對降低;小面積修補或巷弄鋪設,準備和動員成本固定,因此單價通常較高。
- 鋪設厚度與材料等級:鋪設厚度直接影響材料用量和施工工時。厚度增加或使用高等級瀝青,會讓材料費、運輸費和保溫成本都跟著提高。因此在估價時,厚度是最重要的變數,如果有需要,可以直接與承包商確認。
- 施工時間與班次:夜間或特殊班次施工,需要額外支付人工津貼、照明和安全管理費用,總成本通常比日間施工高 20%~30%。合理排程能幫助降低額外費用。
- 地理位置與運輸距離:以熱拌瀝青為例,需在高溫狀態下完成運輸與施工;相較之下,冷拌瀝青或常溫拌合材料則不需加熱設備,運輸與施工彈性較高。如果工地離瀝青廠太遠,熱拌瀝青的運費和保溫成本都會增加,長距離運輸還可能需要額外保溫措施,以免材料冷卻影響施工品質與鋪面強度。
(二)一般瀝青鋪設價格需要多少?
| 工程類型 | 計價方式 | 價格範圍 | 說明 |
|---|---|---|---|
| 小型停車場 / 巷弄鋪設 | 每坪 | 800~1,300 元 | 含下層整備與壓實作業,小面積施工單價較高 |
| 修補與封層工程 | 每平方公尺 | 300~700 元 | 適用於既有路面維護或延長壽命,需精準施工防水分滲入 |
| 一般道路鋪設 | 每公噸瀝青混凝土 | 2,000~3,500 元 | 面積大、厚度標準,價格依鋪設厚度與面積調整 |
| 結構防水工程 | 每坪 | 1,000~2,500 元 | 多層防水或複雜基底施工,人工與材料投入高 |
*備註:以上價格僅供參考,實際費用會依施工現場條件、材料選用及鋪設厚度而有所差異。如厚度需求尚未確定,建議預約專業承包商進行現場勘查,或直接聯繫瀝青專家「永䥶工業」,以獲取最精準的報價。
📌 小技巧:3 招管控瀝青工程成本
- 提前規劃工程規模:先確認施工面積和鋪設厚度,避免現場臨時加厚或調整材料,降低意外成本。
- 選擇適合材料與工法:根據道路使用需求選擇熱拌、冷拌或再生瀝青方案,在耐用性和預算之間找到平衡。
- 邀請專業承包商現場評估:專業廠商可綜合考量地形、排水、坡度及附加工程(標線、人孔蓋、交通導引),一次取得完整報價,有助於掌握合理價格並降低施工風險。
永䥶專業團隊把關,減少施工風險
四、瀝青工程常見問題:材料差異、施工挑戰與維修策略一次看懂
(一)瀝青混凝土和水泥混凝土差在哪?
瀝青混凝土跟水泥混凝土最大的差別在於彈性和承載力。瀝青混凝土柔軟有彈性,能吸收震動、降低噪音,施工速度快,當天就能通車,適合一般道路、停車場或機場跑道,但壽命大約 8~15 年,需要定期保養。
水泥混凝土則硬度高、耐重壓,適合公車站或重車行駛的區域,耐久性佳,但施工時間較長、成本也高,行車時震動感明顯。
挑選鋪面時,可依交通量、預算和維護頻率決定:需要快速通車的路段用瀝青,重載區或高耐久需求則選水泥。
(二)瀝青路面為什麼會出現坑洞或裂縫?
坑洞和裂縫通常不是單一原因造成的,多半與排水不良、路基軟弱或施工壓實不到位有關。當雨水從裂縫滲入路基,再回流到路面時,就會產生「泵吸效應」(水分在車輛荷載作用下被擠出後,再回滲至路面與基層之間),加上車輛重壓與溫度變化,就容易讓裂縫擴大或路面剝落。
如果不及早維護,損害還可能波及路基。解決方法是找專業施工廠商確保壓實度,定期封層保養,並改善排水系統,才能延長路面壽命。
(三)下雨天可以施工瀝青嗎?為什麼要避免濕天施工?
其實瀝青施工非常依賴溫度控制。熱拌瀝青遇水會迅速降溫,黏度過高,導致骨材無法完全包覆,與底層的黏合力不足,形成弱界面,也就是 2 種材料接觸時黏結力較低、容易分離的區域。
若在雨天或寒流環境下施工,層間結合力與壓實密度都會受到影響,進而降低鋪面耐久性。因此建議施工前確認地面乾燥,環境氣溫至少達 15°C,並由專業廠商監控施工過程,遇雨時應暫停施工,以確保鋪面平整並維持長期耐用性。
(四)瀝青道路壽命多久?車轍或龜裂怎麼處理?
瀝青道路一般使用壽命約 8~15 年,但實際耐久性會受到交通量、施工品質及維護頻率影響。長時間曝曬在紫外線下或承受重型車輛荷載,瀝青會逐漸失去原有的黏彈性,導致材料脆化,而出現車轍、龜裂或局部沉陷等現象。
對於輕微老化或表層龜裂,可透過封層進行保護;結構性破損則需要刨除重鋪。建議每年進行全面巡檢,及早修補小坑洞與凹陷,以避免損害擴及基層,並降低未來大規模重建的成本。
(五)瀝青鋪設需要封路多久?
瀝青鋪設後不能立即通行,因瀝青在冷卻前仍處於高溫塑性狀態,結構尚未穩定,過早承重會造成車轍或壓痕。熱拌瀝青通常需等待約待路面溫度降至 50~60°C 以下才可通行;冷拌瀝青則幾乎可立即開放。
建議由現場工程師實地測溫後決定開放時間,以確保路面平整、耐用,同時兼顧交通需求。
五、專業瀝青工程推薦:首選「永䥶」打造耐用高品質道路
在瀝青工程中,施工品質不穩定、路面平整度不足、工期延誤或後續維護成本高,都是業主最頭痛的問題。選對合作夥伴,才能降低這些風險,打造耐用又高品質的道路。
永䥶工業憑藉專業經驗與完整施工管理,提供全方位解決方案,確保道路結構穩定、使用壽命延長,並降低後續維護成本。

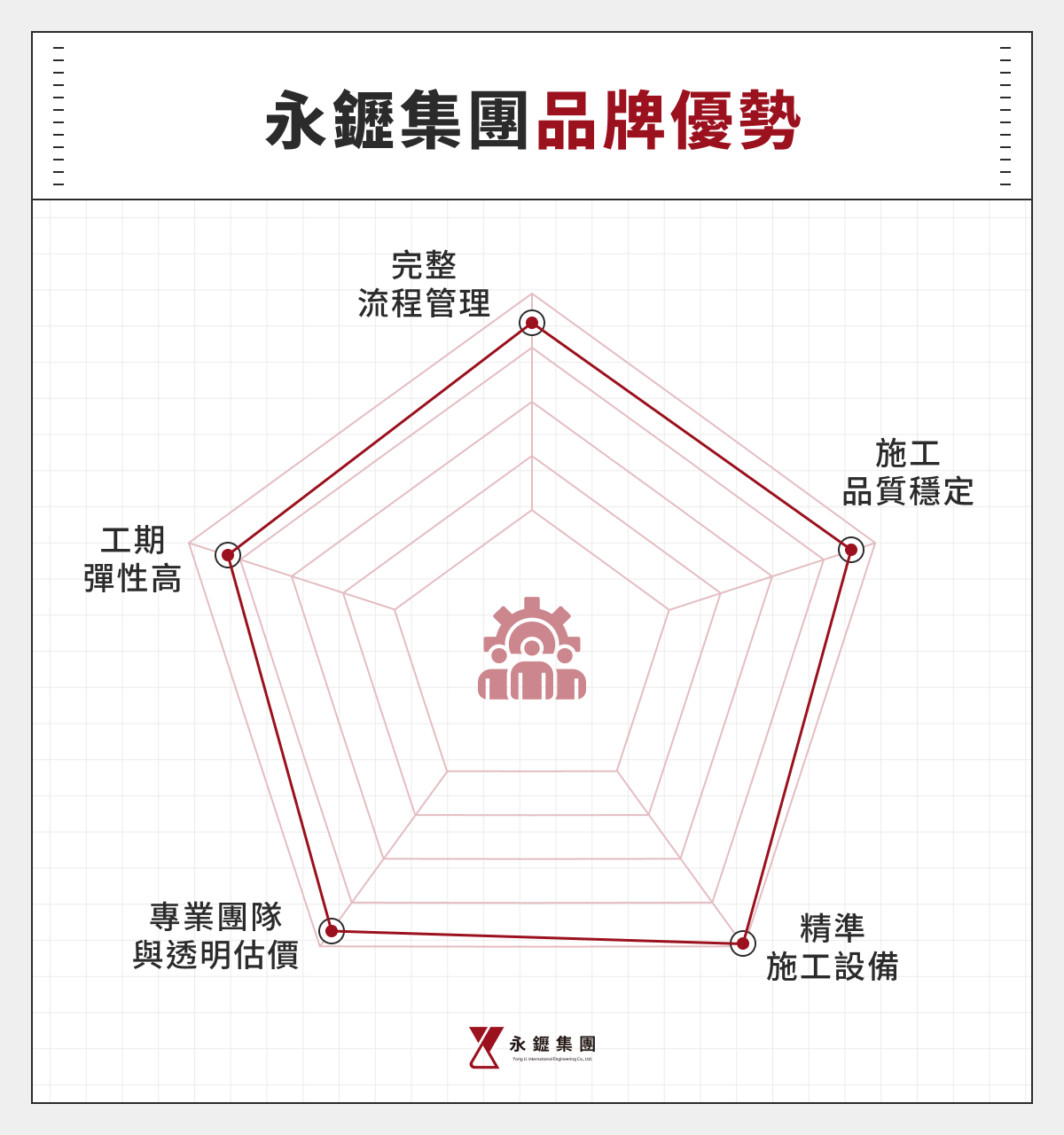

永䥶工業 5 大優勢
- 施工品質穩定:從材料進廠到現場鋪設,每一道流程嚴格控管,確保鋪面厚度均勻、結構密實,降低品質波動。
- 精準施工設備:採用 3D 鋪面與即時定位系統,施工精度達毫米級,提高道路平整度與行車安全性。
- 完整流程管理:工法與施工節點明確規劃,從材料配比、運輸到鋪設全程掌控,降低後續維護風險。
- 工期彈性高:可安排夜間或限時施工,預留關鍵節點彈性,在短工期內維持施工品質,減少返工與交通影響。
- 專業團隊與透明估價:擁有甲級營造資質與大型場域施工經驗,提供完整施工規劃與報價評估,兼顧耐用性、效率與成本透明。
對於追求高品質、耐用道路的業主,永䥶工業是最值得信賴的合作夥伴。立即聯繫永䥶,讓專業團隊為您的瀝青工程提供全程規劃與施工保障。
